马来西亚巴莱水电站溢洪道开挖单日破万立方米 | |||||
| |||||

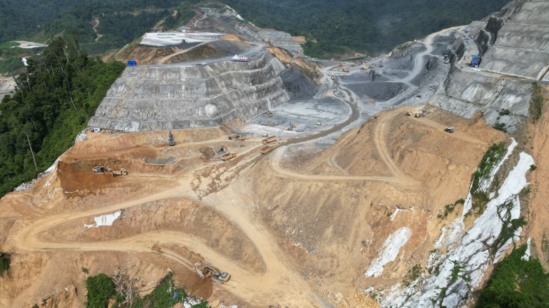

本站讯 6月13日,马来西亚巴莱水电站项目在溢洪道开挖工作中实现重大突破——单日完成开挖工程量10,465立方米,成功达到设计高峰强度“1万方/天”目标,标志着溢洪道施工全面进入高效推进阶段。 自溢洪道施工启动以来,项目面临资金紧张、设备短缺、人员进场受限等多重挑战,推进难度远超预期。项目至今尚未收到工程预付款,设备、材料采购举步维艰;第三国劳务人员签证办理周期长、程序繁复,尚无一人顺利进场,现场劳动力严重不足;与此同时,原策划的弃渣方案被业主否决,弃渣路线和方式被迫调整,进一步影响整体施工节奏和效率。 面对复杂局面,项目部主动作为、精准施策。在资金方面,精打细算,优先保障关键节点和重要工序资源;在设备与材料方面,通过引入“先租后付、先采后付”机制,与优质租赁商、供货商建立合作关系,缓解资源短缺压力;在人员方面,多渠道拓展本地劳务资源,尽可能缓解用工紧张。针对弃渣难题,项目部持续与业主积极沟通,优化弃渣路线与方式,全力提升出渣效率,保障整体施工节奏。 在统筹资源的同时,项目部科学应对气候影响,抢抓旱季施工窗口,提升作业效率。因巴莱项目地处热带雨林区,每年10月至次年3月为雨季,降雨频繁,对工程进度影响较大。为此,项目部因地制宜,制定“旱季抢覆盖层、抢挖土层,雨季专挖岩石层”的施工策略,当前集中优势力量,优先推进覆盖层和土层开挖,为雨季作业创造有利条件。 接下来,项目部将继续秉持“精心施工、质量至上”的理念,科学规划、统筹安排,确保施工安全、质量与进度协调推进,向着下一个关键节点“溢洪道闸室整体交安”全力冲刺,为打造高标准、高质量的国际水电工程贡献中国智慧与力量。
| |||||
【打印】 【关闭】 |
